02 · Xử lý nước thải

Xử lý nước thải

Thiết kế · lắp đặt · vận hành phù hợp đặc tính nước thải theo ngành. Chuẩn bị cả hồ sơ xin giấy phép môi trường tại Việt Nam.

VÌ SAO QUAN TRỌNG

Tại Việt Nam, xử lý nước thải gắn liền với ổn định vận hành.

Khi vận hành hoặc di dời nhà máy tại Việt Nam, xử lý nước thải gắn liền với giấy phép môi trường, điều kiện vào khu công nghiệp, rủi ro khiếu nại và rủi ro gián đoạn sản xuất. Do đặc tính nước thải và điều kiện xả thải khác nhau theo ngành, cần đánh giá hệ thống xử lý phù hợp ngay từ giai đoạn thiết kế.

  • Hệ thống thiếu sót → có thể chậm cấp phép hoặc dừng hoạt động
  • Trạm tập trung của KCN áp tiêu chuẩn BOD/COD/kim loại nặng/pH
  • Nước thải khác nhau theo ngành — không thể dùng chung hệ thống
  • AJU Phuc Thinh: tích hợp Thiết kế → Thi công → Vận hành → Hóa chất

THEO TỪNG NGÀNH

Nước thải khác nhau → quy trình cũng phải khác.

Dệt may: thuốc nhuộm, chất hoạt động bề mặt. Thực phẩm: BOD, chất hữu cơ, dầu mỡ. Linh kiện ô tô (sơn phủ): kim loại nặng, dầu, dư lượng sơn. Quy trình (vật lý · hóa học · sinh học) được thiết kế phù hợp ngành nghề và điều kiện mặt bằng.

  • Dệt may: độ màu · chất hoạt động bề mặt · hữu cơ cao
  • Linh kiện ô tô / sơn: kim loại nặng · dầu · sơn
  • Thực phẩm / sữa / chăn nuôi: BOD cao · dầu · chất rắn
  • Chế biến hải sản: độ mặn · BOD · mùi hôi
  • Bệnh viện / chung cư: nước thải y tế · sinh hoạt

TỪ THIẾT KẾ ĐẾN O&M

Từ thiết kế, hồ sơ xin phép đến vận hành.

Cần đánh giá đồng thời đường ống, bể chứa, cơ sở xử lý và lộ trình xả thải ngay từ giai đoạn thiết kế nhà máy để tránh các vấn đề sau này. AJU Phuc Thinh cung cấp tích hợp BOQ, vận hành thử, hồ sơ xin phép môi trường và sổ tay vận hành.

  • Thiết kế quy trình + hồ sơ đánh giá tác động môi trường
  • Vận hành thử + đào tạo bàn giao
  • Cung cấp hóa chất hàng tháng + giám sát từ xa
  • Quy trình ứng phó khẩn cấp + lộ trình xử lý bùn

Nhà máy XLNT tập trung KCN vs Tiền xử lý riêng — khác biệt thế nào

Dù vào KCN tại Việt Nam, nếu đặc tính nước thải của nhà máy không đạt tiêu chuẩn xả của KCN, vẫn cần hệ thống tiền xử lý hoặc xử lý riêng. Khi chọn vị trí và thiết kế nhà máy, cần xem xét đồng thời lưu lượng, tải ô nhiễm, tiêu chuẩn xả và tuyến xử lý bùn.

Nhà máy XLNT tập trung KCN (CETP)

  • Đơn vị vận hành KCN xử lý tích hợp nước thải nhiều nhà máy
  • Nhà máy phải đạt tiêu chuẩn xả của KCN (thường QCVN 40) trước khi đấu nối
  • Phí xử lý tính theo tháng/lưu lượng — tỷ lệ với tải ô nhiễm
  • Có thể từ chối nước thải tải cao hoặc đặc thù (thuốc nhuộm, kim loại, độ mặn cao)

Hệ thống tiền xử lý riêng

  • Loại bỏ trước BOD/COD/SS/kim loại/độ màu theo đặc tính nước thải
  • Đạt tiêu chuẩn đấu nối KCN hoặc xả trực tiếp (QCVN 40, 28, v.v.)
  • Giảm chi phí vận hành — bớt gánh nặng phí xử lý của KCN
  • Cần nộp bản vẽ thiết kế và kế hoạch vận hành khi xin ĐTM và giấy phép môi trường

Cần xác nhận tiêu chuẩn xả của KCN trước khi ký hợp đồng và mô phỏng nước thải công nghệ để đánh giá khả năng đấu nối và nhu cầu tiền xử lý bổ sung.

Đặc tính nước thải theo ngành — 5 ngành chính

Đặc tính nước thải khác nhau theo công nghệ sản xuất từng ngành, không thể dùng cùng một quy trình. Nguồn ô nhiễm chính và phương pháp xử lý đề xuất theo ngành như sau.

Nước thải ô tô và sơn

Chất ô nhiễm chính
Tồn dư sơn ED, phosphate, kim loại nặng (crom, niken), dầu, chất hoạt động bề mặt

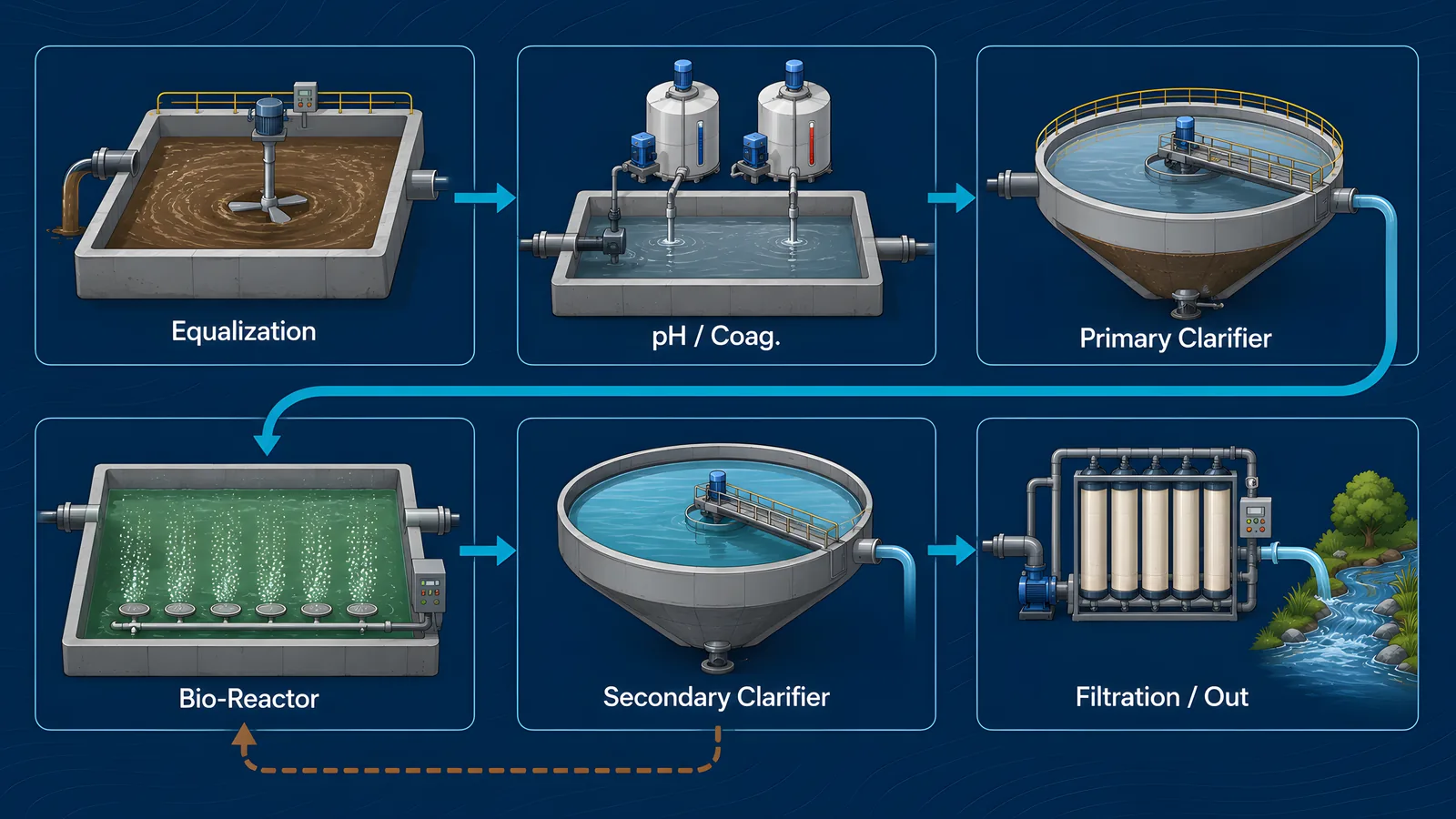

Phương pháp xử lý đề xuất
Keo tụ-lắng → loại kim loại (trao đổi ion/RO) → xử lý sinh học → tách bùn

Nước thải dệt nhuộm

Chất ô nhiễm chính
Độ màu, BOD/COD, chất hoạt động bề mặt, tồn dư thuốc nhuộm, độ kiềm (pH cao)
Phương pháp xử lý đề xuất
Điều chỉnh pH + keo tụ → oxy hóa (ozone/Fenton) → xử lý sinh học → than hoạt tính

Nước thải thực phẩm

Chất ô nhiễm chính
Hữu cơ tải cao (BOD/COD), dầu mỡ, protein, chất lơ lửng (SS), mùi
Phương pháp xử lý đề xuất
Tách dầu nước → kỵ khí (UASB) → hiếu khí → khử mùi

Nước thải linh kiện điện tử

Chất ô nhiễm chính
Nước cô đặc UPW, nước rửa axit-kiềm, kim loại nặng (Cu, Ni), fluoride
Phương pháp xử lý đề xuất
Trung hòa pH → kết tủa kim loại + trao đổi ion → loại fluoride (kết tủa canxi) → cô đặc RO

Nước thải y tế

Chất ô nhiễm chính
Vi sinh gây bệnh, tồn dư kháng sinh, dược phẩm/khử trùng, đồng vị phóng xạ (một số)
Phương pháp xử lý đề xuất
Tiền xử lý → sinh học → MBR hoặc khử trùng UV/clo → loại bỏ dư lượng bằng than hoạt tính

5 bước thiết kế · thi công · vận hành

AJU Phuc Thinh không chỉ lắp đặt — chúng tôi phụ trách trọn 5 bước: kiểm tra vị trí → thiết kế → thi công → chạy thử → vận hành/O&M.

  1. 1

    Khảo sát hiện trường

    Lấy mẫu nước thải, phân tích đặc tính, đo lưu lượng, ghép tiêu chuẩn xả KCN.

  2. 2

    Thiết kế quy trình

    Chọn tổ hợp lý-hóa-sinh, thông số và bố trí thiết bị, tự động hóa và giám sát.

  3. 3

    Thi công lắp đặt

    Tích hợp xây dựng - cơ khí - điện - điều khiển, PM với nhà thầu Việt Nam.

  4. 4

    Chạy thử và cấp phép

    Chạy thử theo giai đoạn, kiểm tra hiệu suất, nộp dữ liệu giấy phép.

  5. 5

    Vận hành O&M

    Kiểm tra định kỳ, cung cấp hóa chất, giám sát từ xa, báo cáo O&M hàng tháng.

Xử lý nước thải nên xem xét cùng ĐTM và giấy phép môi trường

Dữ liệu thiết kế, thi công, vận hành xử lý nước thải được dùng trực tiếp cho hồ sơ ĐTM và xin giấy phép môi trường. Xem xét tách rời gây trùng lặp công việc và chậm lịch trình.

Xem kiểm tra trước ĐTM Việt Nam →

Câu hỏi thường gặp về xử lý nước thải

Dự án liên quan

Kinh nghiệm thi công liên quan

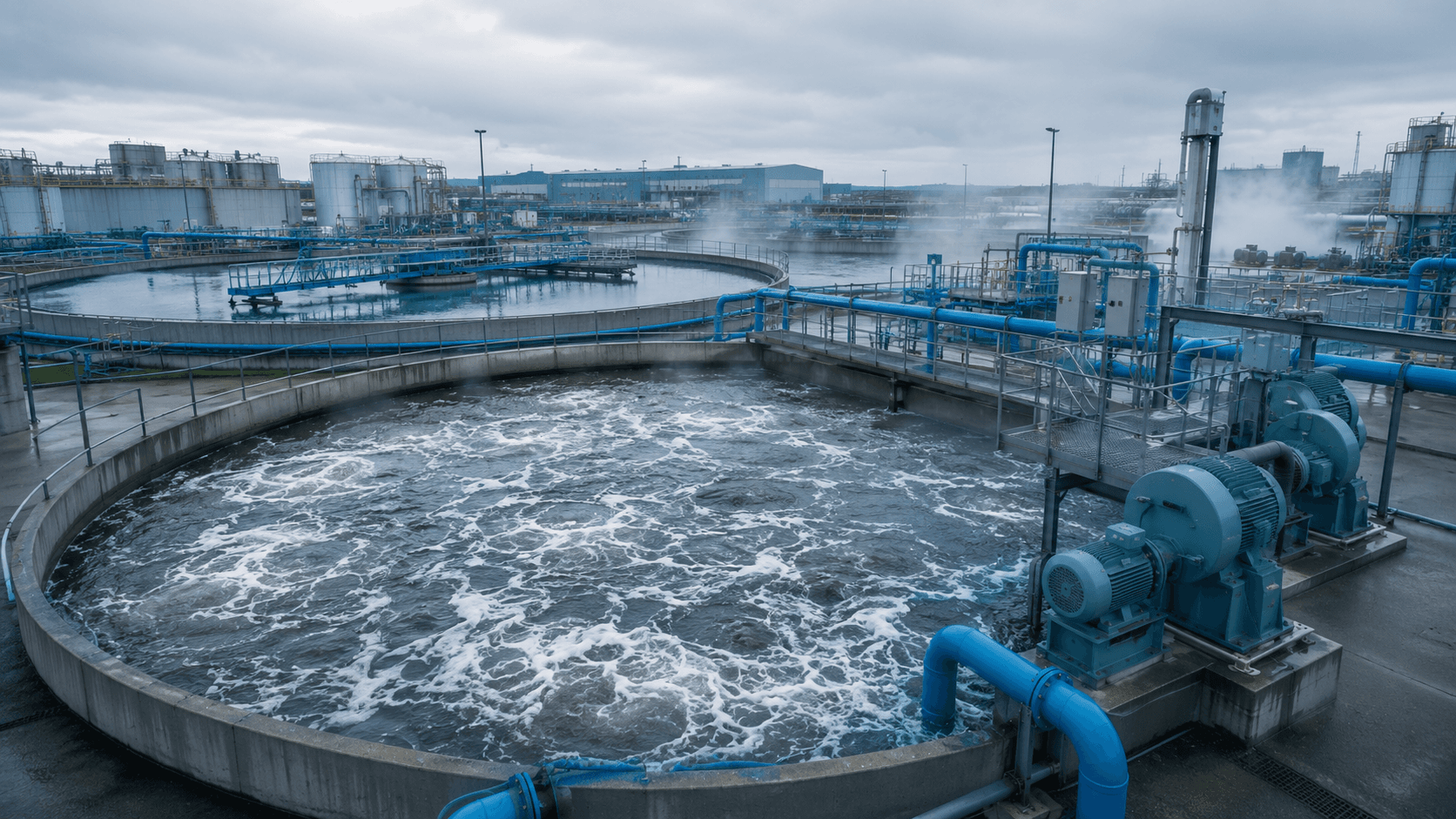

Hyundai Thanh Cong Automobile
2018

Hyundai Thanh Cong Automobile

Ninh Bình

500 m³/ngày

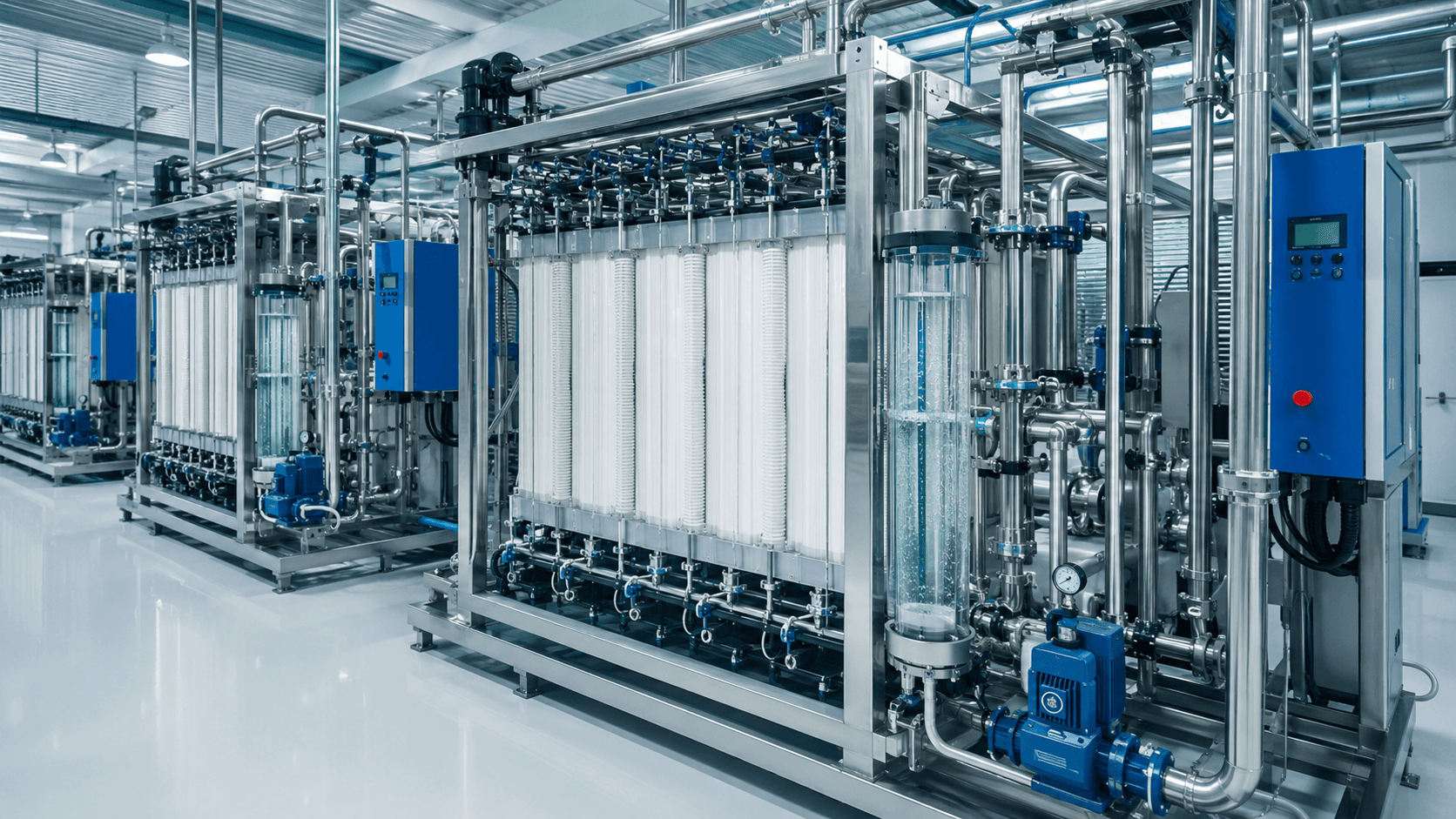

Uniden Hai Duong
2021

Uniden Hai Duong

Hải Dương

600 m³/ngày

Quý vị đang băn khoăn nên bắt đầu kiểm tra môi trường nhà máy từ đâu?

AJU Phuc Thinh đề xuất giải pháp môi trường phù hợp điều kiện hiện trường và ngành nghề. Buổi tư vấn đầu tiên hoàn toàn miễn phí.
